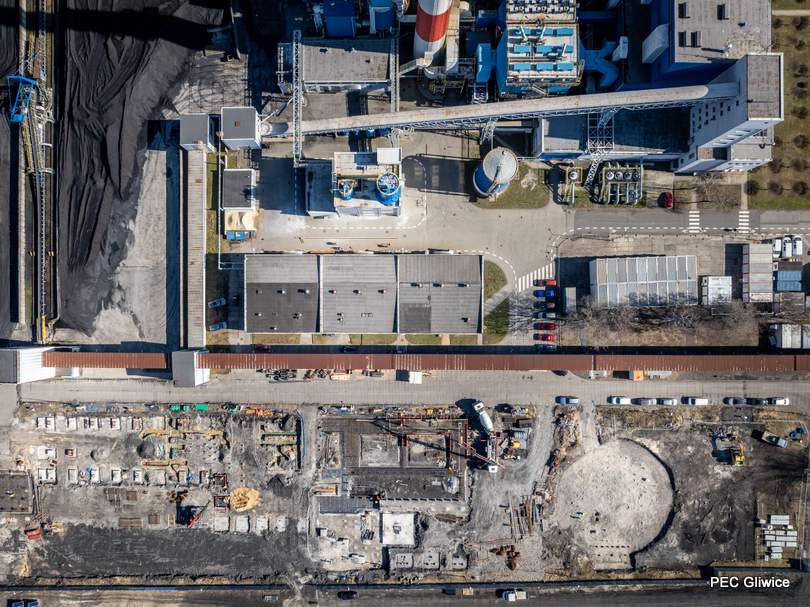

Na placu budowy Parku Zielonej Energii widać kolejne zmiany. Równolegle realizowane są prace związane z powstaniem nowego bloku energetycznego, farmy solarnej oraz magazynu ciepła. Kolejne etapy inwestycji wchodzą w fazę robót konstrukcyjnych i instalacyjnych.
Na większości obiektów technologicznych zakończono już zasadnicze prace przygotowawcze związane ze wzmocnieniem i przygotowaniem terenu. Wykonano również makroniwelację oraz wzmocniono grunt poprzez palowanie.
– Park Zielonej Energii to jedna z najważniejszych inwestycji w historii naszego systemu ciepłowniczego. Widzimy już bardzo wyraźnie, jak projekt przechodzi z etapu przygotowań do intensywnej fazy budowy. Postęp prac na wielu obiektach jednocześnie pokazuje skalę tego przedsięwzięcia – mówi Krzysztof Szaliński, prezes Przedsiębiorstwa Energetyki Cieplnej – Gliwice.

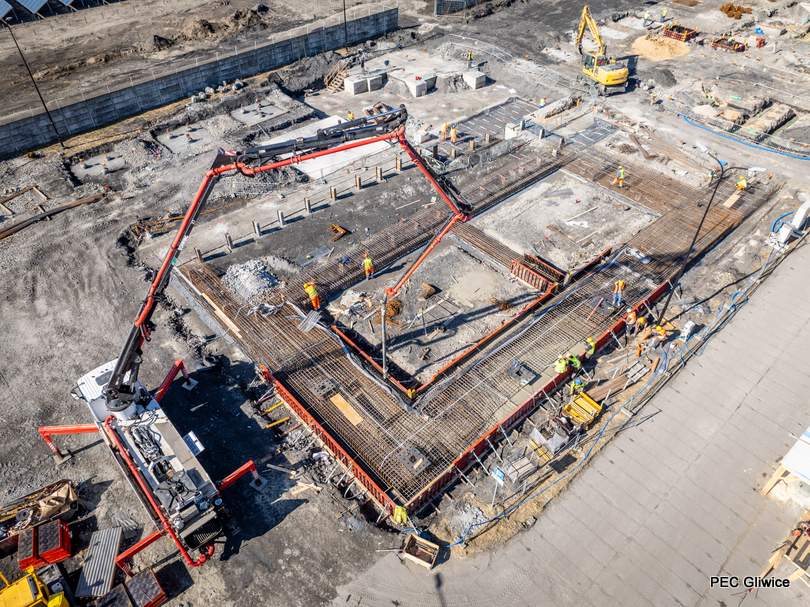

Obecnie prowadzone są roboty fundamentowe i instalacyjne dla kluczowych budynków instalacji:
• Magazyn paliwa – rozpoczęto zbrojenie ław fundamentowych, trwają roboty zbrojarskie oraz betonowanie ław, a także rozpoczęto instalację uziemienia.
• Budynek kotłowni – realizowane są instalacje podposadzkowe.
• Budynek maszynowni – wykonano chudy beton i rozpoczęto betonowanie stóp fundamentowych.
• Układ odzysku ciepła z kondensacji spalin z kominem – rozpoczęto zbrojenie i betonowanie płyty fundamentowej komina, a także montaż instalacji uziemienia.
• Budynek elektryczny – wykonano wykopy i chude betony zabezpieczające wykop, obecnie prowadzone jest zbrojenie ław fundamentowych.
• Budynek instalacji – trwa betonowanie stóp fundamentowych.
Równolegle prowadzone są wykopy pod kolejne obiekty, m.in. halę rozładunku, budynek socjalny z nastawnią, instalację odbioru odpadów paleniskowych oraz układ oczyszczania spalin. Na terenie inwestycji wykonywana jest również mikroniwelacja w ramach zagospodarowania terenu.
– Każdy kolejny etap budowy przybliża nas do momentu, w którym mieszkańcy Gliwic będą mogli korzystać z jeszcze bardziej zrównoważonego systemu ciepłowniczego – podkreśla Szaliński.
Farma solarna

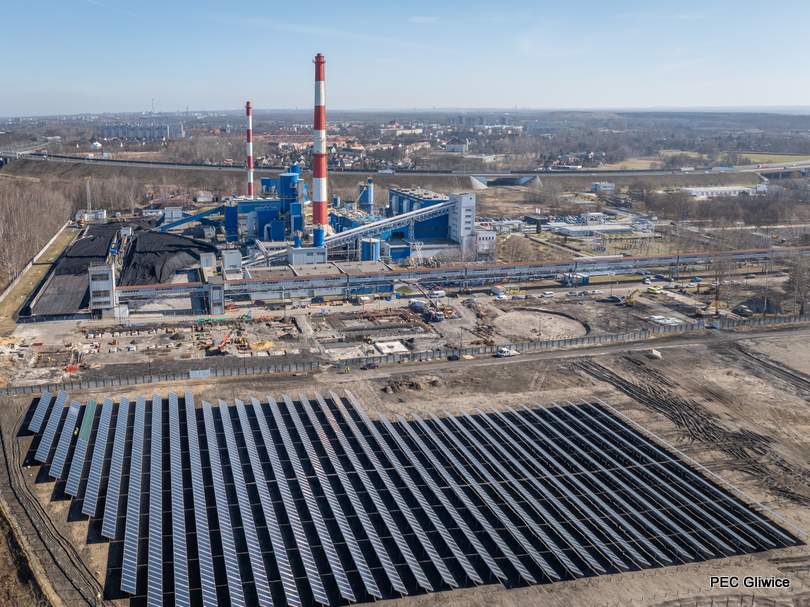

Postępują prace przy budowie farmy solarnej, która będzie integralną częścią Parku Zielonej Energii. Pole kolektorów PK1 (pierwsze pole z czterech) zostało w pełni przygotowane pod instalację – wykonano palowanie konstrukcji, a do tej pory zamontowano około 80% kolektorów słonecznych. Montaż pozostałych elementów uzależniony jest od dostaw rur preizolowanych, które umożliwią podłączenie instalacji i dokończenie zabudowy pola. Zakończenie montażu kolektorów na polu PK1 planowane jest na kwiecień 2026 roku. Jednocześnie trwają prace przy budowie ogrodzenia docelowego oraz przygotowania terenu pod palowanie i montaż kolektorów na polu PK3 (trzecim polu z czterech), którego zabudowa planowana jest na listopad 2026 roku.
Instalacja będzie się składała z 4 pól solarnych o łącznej mocy 13,2 MWt, obejmujących około 1130 kolektorów (+ 4 kolektory eksperymentalne) na powierzchni blisko 37 tys. m² – to obecnie największa tego typu farma w Polsce.
Produkowane w ten sposób ciepło będzie zasilać miejską sieć ciepłowniczą, szczególnie w okresie wiosenno-letnim, kiedy zapotrzebowanie dotyczy głównie przygotowania ciepłej wody użytkowej.
– Farma solarna i magazyn ciepła będą ważnym uzupełnieniem całego systemu. Dzięki nim będziemy mogli w większym stopniu wykorzystywać odnawialne źródła energii oraz magazynować nadwyżki ciepła powstające w okresach niższego zapotrzebowania. To rozwiązania, które realnie zwiększą elastyczność i efektywność miejskiej sieci ciepłowniczej – podkreśla prezes PEC-Gliwice.
Magazyn ciepła
Zaawansowane są także prace przy budowie wielkoskalowego magazynu ciepła. Wykonano już wykop pod fundament zbiornika oraz zakończono wzmacnianie gruntu poprzez palowanie. Łącznie w gruncie posadowiono 233 pale, które obecnie przechodzą próby obciążeniowe. Kolejnym etapem będzie wykonanie fundamentu magazynu ciepła, którego zakończenie planowane jest na maj 2026 roku, po czym rozpoczną się dostawy materiałów niezbędnych do budowy właściwego akumulatora energii. Równolegle prowadzone są wykopy pod fundamenty budynku pompowni, który będzie obsługiwał instalacje magazynu ciepła.
Magazyn ciepła będzie miał pojemność około 12 000 m³ (12 mln litrów wody). Umożliwi tym samym magazynowanie nadwyżek ciepła produkowanego przez blok energetyczny i farmę solarną. Dzięki temu system ciepłowniczy miasta stanie się bardziej elastyczny i efektywny, a produkcja energii będzie lepiej dopasowana do zmiennego zapotrzebowania odbiorców.
Nowy blok energetyczny z kotłem wielopaliwowym
Warto przypomnieć, że kluczowym elementem Parku Zielonej Energii będzie blok energetyczny z kotłem wielopaliwowym pracującym w wysokosprawnej kogeneracji. Instalacja będzie mogła przetwarzać rocznie około 40 tys. ton odpadów komunalnych nienadających się do recyklingu, w tym paliwo alternatywne RDF i odpady wielkogabarytowe. Moc instalacji wyniesie około 21 MWt ciepła i do 4,63 MWe energii elektrycznej, co w skali roku pozwoli produkować 136 tys. MWh ciepła dla miejskiej sieci ciepłowniczej oraz ponad 20 tys. MWh energii elektrycznej. Instalacja zostanie wyposażona w nowoczesne systemy oczyszczania spalin – odpylania, odsiarczania i odazotowania – spełniające rygorystyczne normy środowiskowe.
Inwestycja ma być gotowa w 2028 roku. Wykonawcą Parku Zielonej Energii jest konsorcjum firm: MOSTOSTAL ZABRZE Gliwickie Przedsiębiorstwo Budownictwa Przemysłowego S.A. w Gliwicach, OSCHATZ Power GmbH w Essen (Niemcy) oraz Przedsiębiorstwo Remontów Ulic i Mostów S.A., a także firma AB Industry S.A. z Ożarowa Mazowieckiego.
(żms)/mat. PEC Gliwice
